预应力单箱三室板梁的拆除方法与流程

文档序号:11938831阅读:642来源:国知局
预应力单箱三室板梁的拆除方法与流程

本发明主要涉及般桥梁结构拆除技术,尤其涉及一种预应力单箱三室板梁的拆除方法。



背景技术:

一般桥梁结构拆除大多借鉴了建筑物的拆除方法,如爆破法、直接破除法、机械吊拆法等;但还有一些方法则是根据桥梁特殊情况而只针对桥梁拆除的方法,如龙门吊拆除、顶推拆除、浮桥拆除等。对目前桥梁拆除方法进行归类,可分为爆破拆除法和机械(非爆破)拆除法两个大的类别,每个类别又包含了多种不同的拆除方法,均有各自的适用范围。机械拆除法是指利用机械设备对桥梁进行破碎、分割、吊运等形式进行拆除。常规的机械拆除法需要搭设支架及防护网,将桥梁结构就地破碎或吊运指定地点。



技术实现要素:

本发明要解决的技术问题是克服现有技术的不足,提供一种操作方便、可提高施工安全性和施工效率的预应力单箱三室板梁的拆除方法。

为解决上述技术问题,本发明采用以下技术方案:

一种预应力单箱三室板梁的拆除方法,包括以下步骤:

S1:搭设临时支架:利用桥墩作为搭设基础,沿桥墩侧部搭设临时支架,使单箱三室板梁端部承载在临时支架上;

S2:纵向分条:沿单箱三室板梁中间箱室顶底板的最薄位置进行纵向切割,使单箱三室板梁沿中线分割成条;

S3:横向分段:沿墩顶和临时支架之间的位置对单箱三室板梁进行横向切割,使单箱三室板梁分割成段;

S4:吊放:利用吊装设备将纵横切割形成的板梁单元依次进行吊放;

S5:拆卸临时支架:待板梁单元吊放完成后,对临时支架进行拆卸。

作为上述技术方案的进一步改进:

在步骤S1中,在临时支架顶部设置宽度大于单箱三室板梁的分配梁。

检查单箱三室板梁的梁底是否间隙,用橡胶垫抄实间隙。

在进行步骤S2和S3之前,先将单箱三室板梁侧部的翼板进行切除吊放。

在步骤S5中,待所有板梁单元吊放完成后,对临时支架进行拆卸。

在步骤S5中,在待吊放工位与已吊放工位相距一个板梁单元时,对已吊放工位的临时支架进行拆卸。

采用绳锯进行切割。

与现有技术相比,本发明的优点在于:

本发明的预应力单箱三室板梁的拆除方法,采用该方法,临时支架起到临时承载单箱三室板梁的作用,将预应力单箱三室板梁先纵向分条、后横向分段,形成多段板梁单元简支于墩旁的临时支架上,最后采用大吨位吊机吊装拆除,局部切断预应力筋、避免整体解除梁体预应力体系,提高了施工的安全性;单箱三室板梁纵向分条、横向分段的半封闭拆除,其施工方便、效率高。

附图说明

图1是本发明预应力单箱三室板梁的拆除方法的流程图。

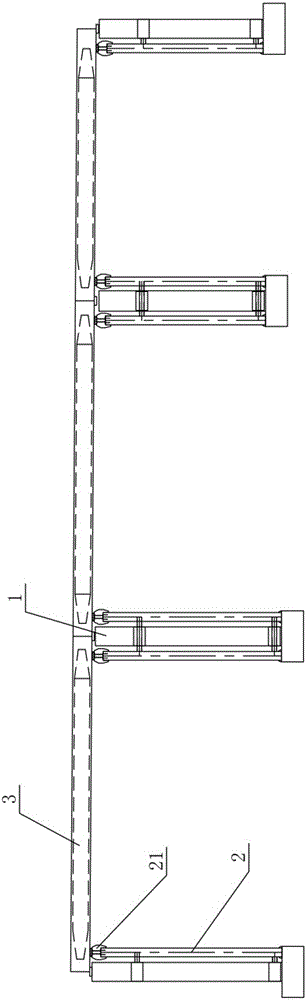

图2是预应力单箱三室板梁的主视图。

图3是预应力单箱三室板梁的俯视图。

图4是预应力单箱三室板梁的侧视图。

图中各标号表示。

具体实施方式

以下将结合说明书附图和具体实施例对本发明做进一步详细说明。

如图1所示,本发明预应力单箱三室板梁的拆除方法的流程图,其包括以下步骤:

S1:搭设临时支架:利用桥墩作为搭设基础,沿桥墩侧部搭设临时支架,使单箱三室板梁端部承载在临时支架上;

S2:纵向分条:沿单箱三室板梁中间箱室顶底板的最薄位置进行纵向切割,使单箱三室板梁沿中线分割成条;

S3:横向分段:沿墩顶和临时支架之间的位置对单箱三室板梁进行横向切割,使单箱三室板梁分割成段;

S4:吊放:利用吊装设备将纵横切割形成的板梁单元依次进行吊放;

S5:拆卸临时支架:待板梁单元吊放完成后,对临时支架进行拆卸。

采用该方法,临时支架起到临时承载单箱三室板梁的作用,将预应力单箱三室板梁先纵向分条、后横向分段,形成多段板梁单元简支于墩旁的临时支架上,最后采用大吨位吊机吊装拆除,局部切断预应力筋、避免整体解除梁体预应力体系,提高了施工的安全性;单箱三室板梁纵向分条、横向分段的半封闭拆除,其施工方便、效率高。

如图2至图4所示,本发明预应力单箱三室板梁的拆除方法的具体实施例,先沿桥墩1侧部搭设临时支架2,使单箱三室板梁3端部承载在临时支架2上;再沿单箱三室板梁3中间箱室顶底板的最薄位置进行纵向切割,使单箱三室板梁3沿中线分割成条;然后沿墩顶和临时支架2之间的位置对单箱三室板梁3进行横向切割,使单箱三室板梁3分割成段;再利用吊装设备将纵横切割形成的板梁单元依次进行吊放;最后待板梁单元吊放完成后,对临时支架2进行拆卸。

本实施例中,在步骤S1中,在临时支架2顶部设置宽度大于单箱三室板梁3的分配梁21,这样设置,使得在纵横切割后形成的板梁单元能稳固的承载在分配梁21上,不会跌落,进一步提高了施工的安全性。

本实施例中,检查单箱三室板梁3的梁底是否间隙,用橡胶垫抄实间隙,这样设置能保证单箱三室板梁3的平整,能提高切割的稳定性。

本实施例中,在进行步骤S2和S3之前,先将单箱三室板梁3侧部的翼板31进行切除吊放,这样设置,能保证板梁单元主体为一块规整的矩形体,便于板梁单元吊放时的受力,使吊放过程更加平稳可靠。

本实施例中,采用绳锯进行切割,采用绳锯切割方便可靠。

本实施例中,在步骤S5中,待所有板梁单元吊放完成后,对临时支架2进行拆卸,这样操作,一方面能提高施工的安全性,另一方面可减少施工现场的人员配备。

在其它实施例中,在步骤S5中,在待吊放工位与已吊放工位相距一个板梁单元时,对已吊放工位的临时支架2进行拆卸,这样操作,基本能实现吊放工作与拆卸工作同步进行,可提高施工效率。

虽然本发明已以较佳实施例揭示如上,然而并非用以限定本发明。任何熟悉本领域的技术人员,在不脱离本发明技术方案范围的情况下,都可利用上述揭示的技术内容对本发明技术方案做出许多可能的变动和修饰,或修改为等同变化的等效实施例。因此,凡是未脱离本发明技术方案的内容,依据本发明技术实质对以上实施例所做的任何简单修改、等同变化及修饰,均应落在本发明技术方案保护的范围内。
